一、政府投资审批

    第一阶段:报建阶段(122个工作日)

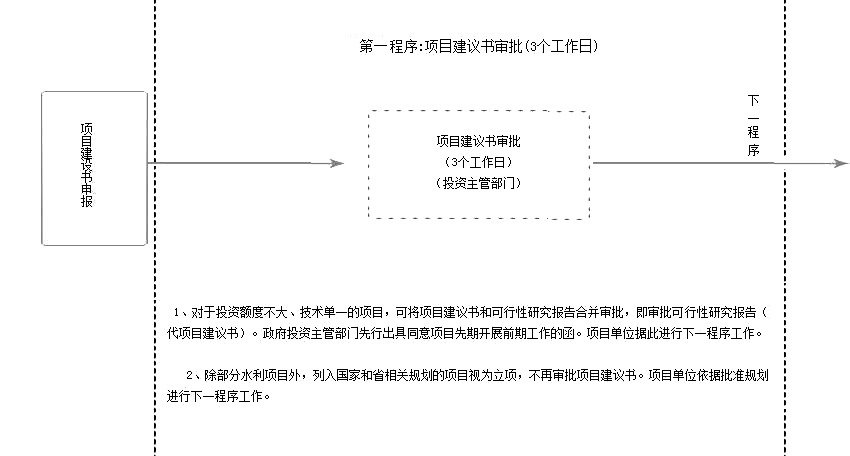

       第一程序:项目建议书审批(3个工作日)

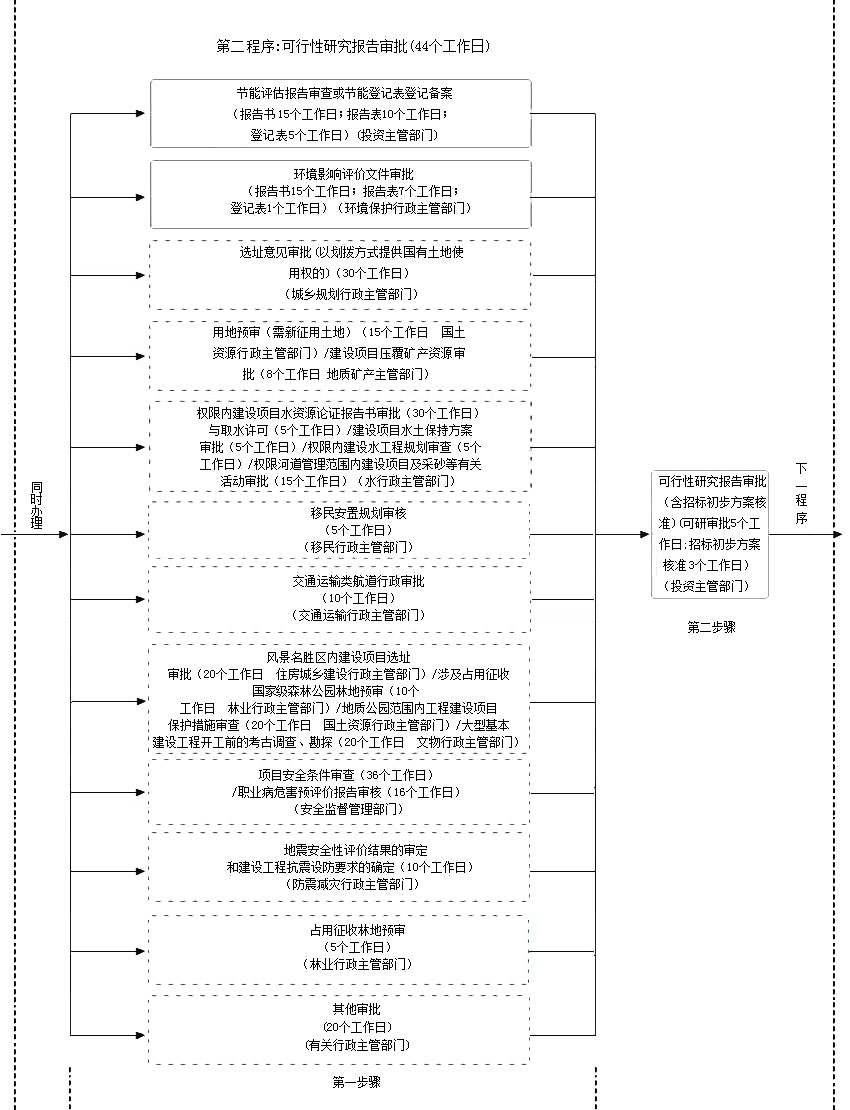

       第二程序:可行性研究报告审批(44个工作日)

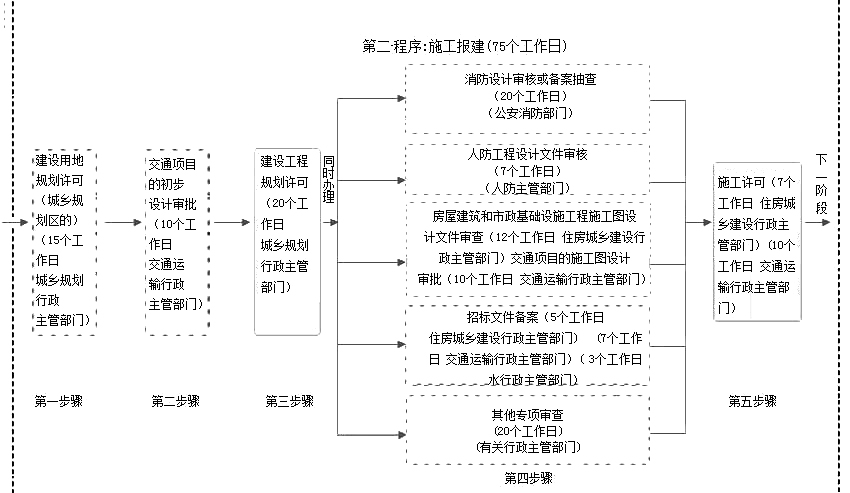

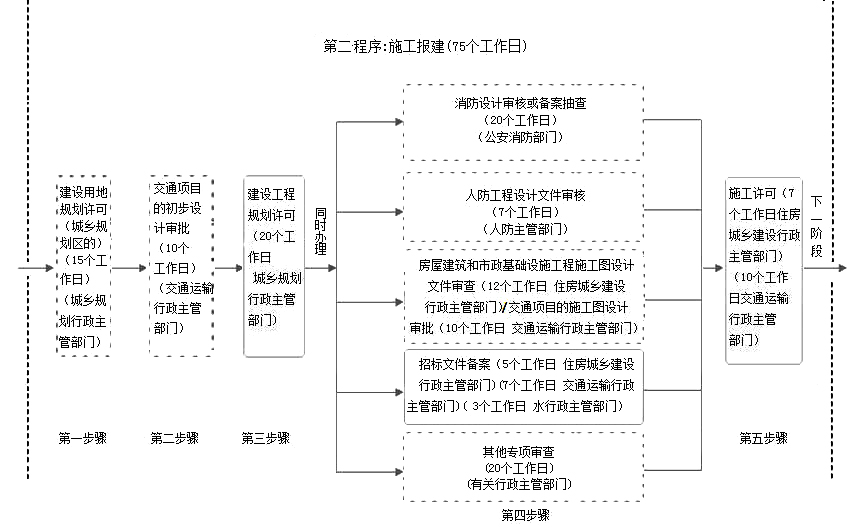

       第三程序:施工报建(75个工作日)

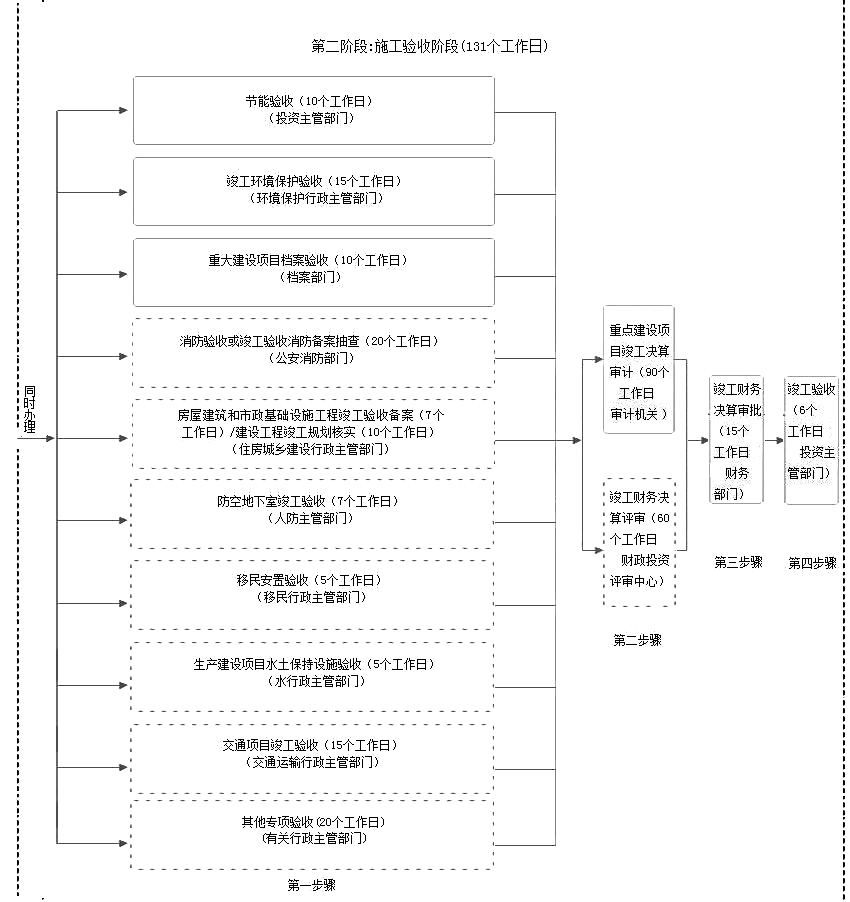

    第二阶段:竣工验收阶段(131个工作日)



二、企业投资核准

       第一阶段:报建阶段(177个工作日)

          第一程序:项目核准(42个工作日)

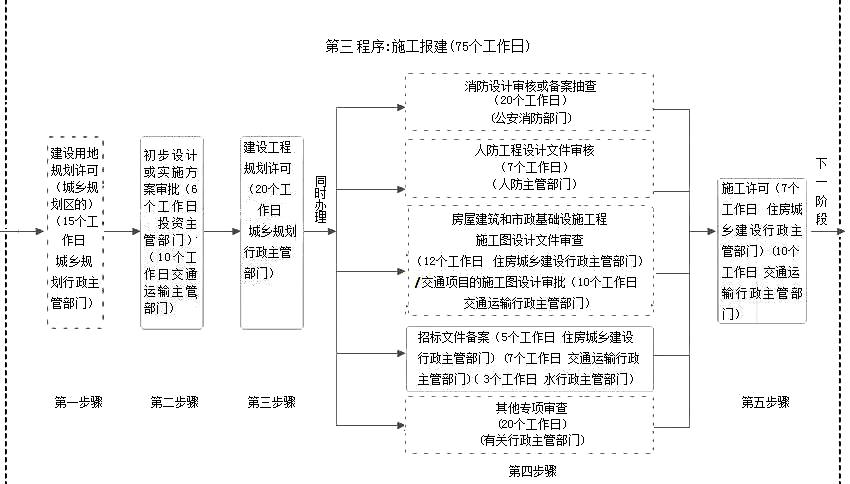

          第二程序:施工报建(75个工作日)

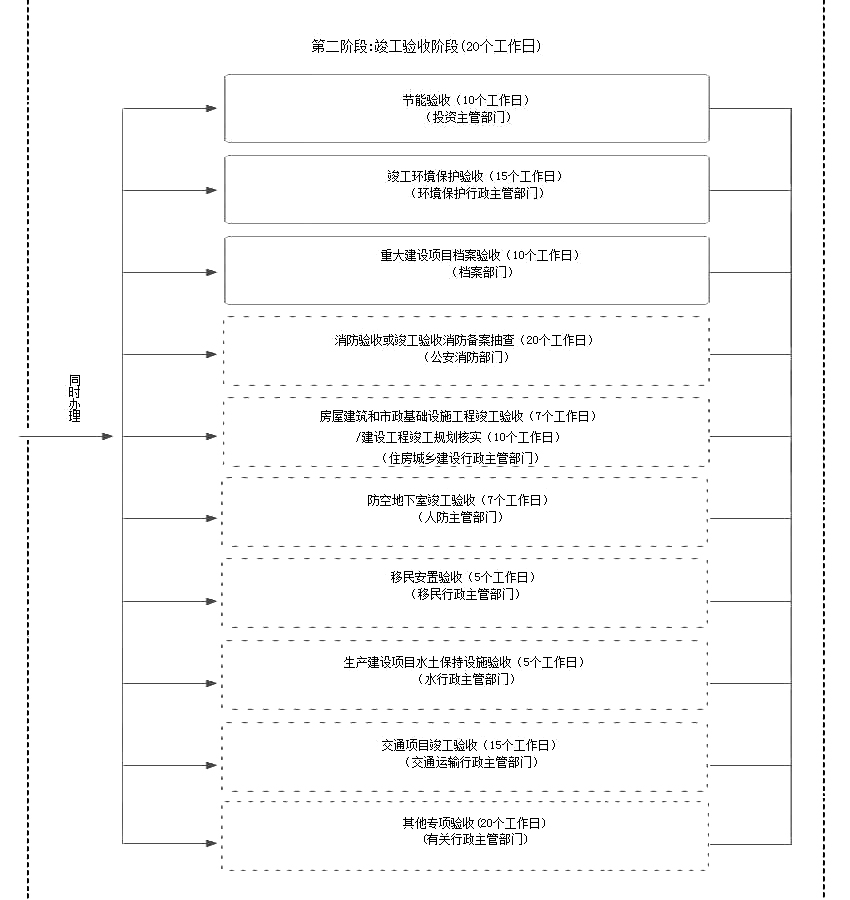

     第二阶段:竣工验收阶段(20个工作日)

  三、企业投资备案

    第一阶段:报建阶段(114个工作日)

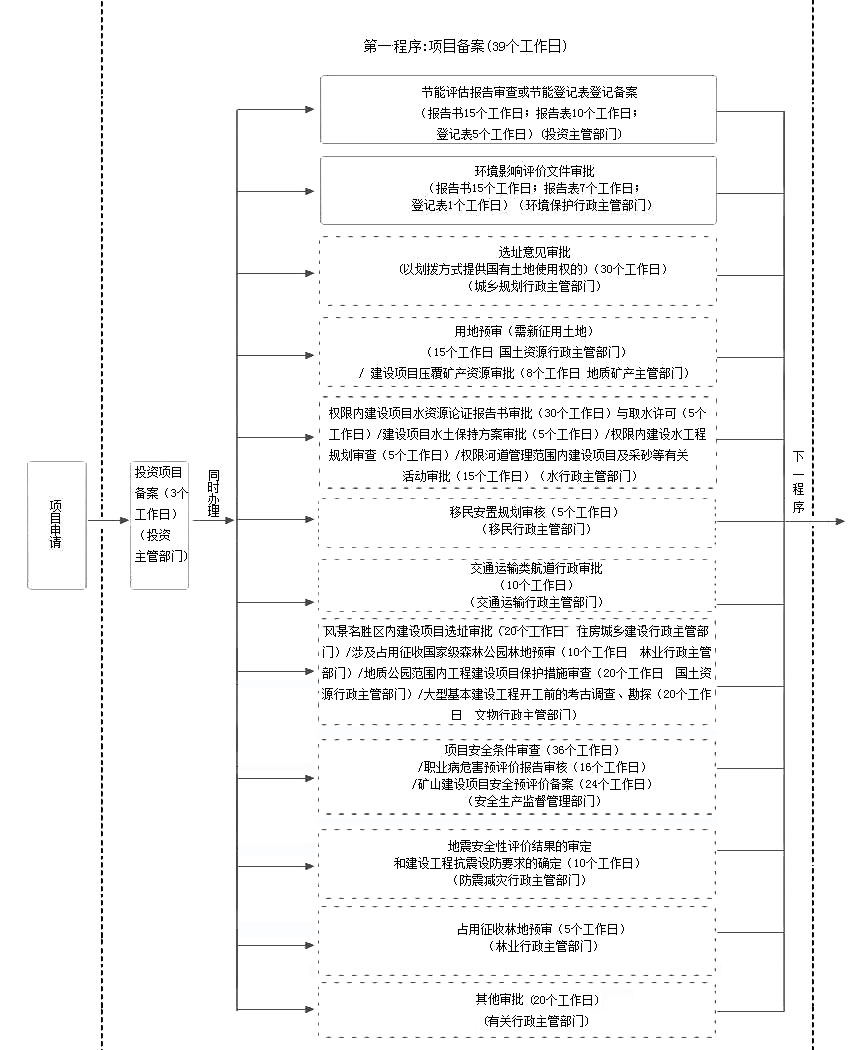

      第一程序:项目备案(39个工作日)

      第二程序:施工报建(75个工作日)

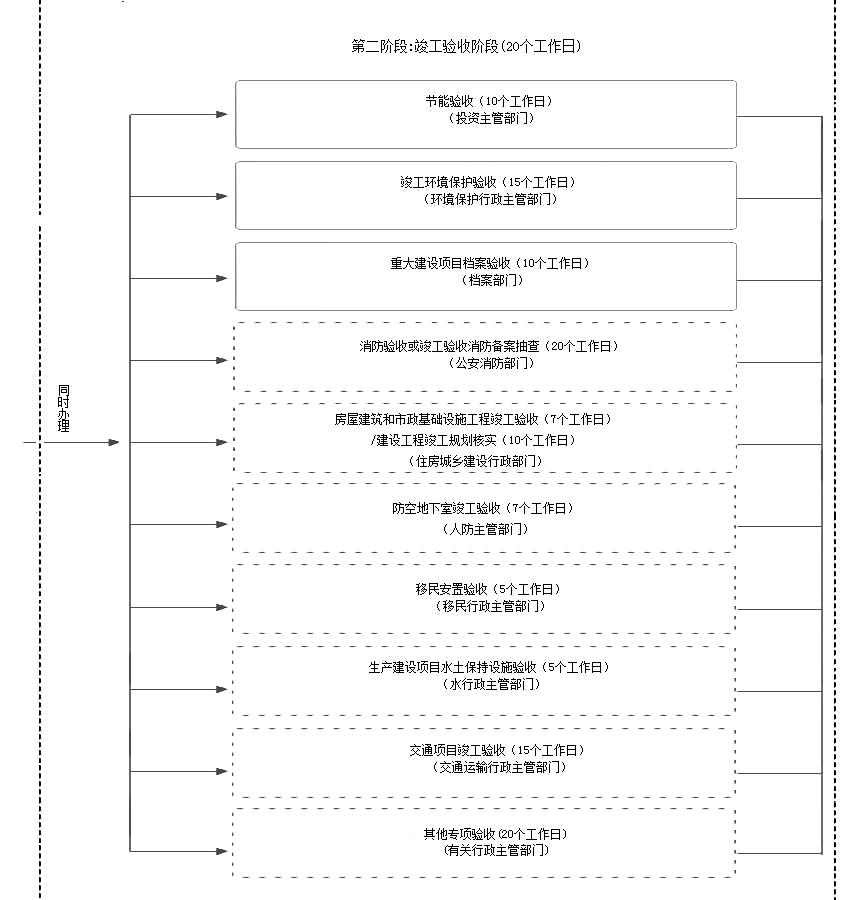

第二阶段:竣工验收阶段(20个工作日)
